みなさんは、設計業務の進捗管理をどのように計っているだろうか。

進捗基準を明確にせず、属人的で根拠がわからないまま90%完了したと連絡を受けてないだろうか。
よくある話であるが、90%終わっているはずなのに数週間経っても完了報告がなく、本当に終わるのかと心配になったことはないだろうか。

今回は、属人的にならない設計進捗管理の仕組みについて話をしていきたいと思う。

設計業務と言えば設計図書などのドキュメント作成が中心であるが、最近ではドキュメントの進捗基準にいくつかのパターンを用意し、ドキュメントのステータスを管理する企業が増えてきている。
ただし、ドキュメント管理のステータスをもとに、設計業務全体の進捗がわかるような仕組みを整えているところは少ないのではないだろうか。

では、どのような仕組みで設計図書(ドキュメント)の進捗と設計業務を管理していくか。
各社いろいろと設計業務の進捗管理単位はあると思うが、今回は設計進捗の管理単位を考えるエンジニアリングアカウントを使った管理例を紹介しよう。

設計図書の数が多い場合、設計図書1枚ずつを設計業務の進捗管理単位とすることは難しい。エンジニアリングアカウントは複数の設計図書をまとめた成果物の単位で管理する考え方である。
下図は一例であるがエンジニアリングアカウント(設計成果物ベースの管理単位)の進捗が算出される流れを明記している。

 ① エンジニアリングアカウントを定義する(対象設計図書など)
 ② 設計図書の進捗マイルストンを定義する
 ③ 設計図書提出に合わせて進捗計算する

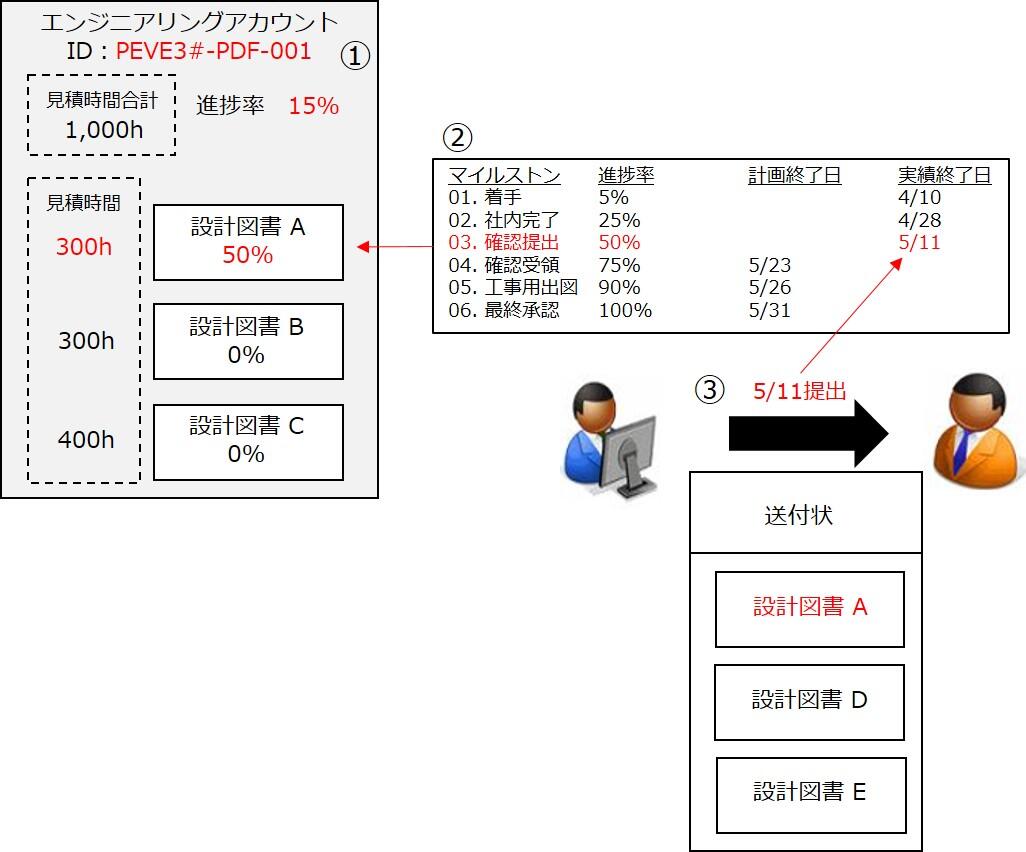

下図の例では設計図書Aを5/11提出により、設計図書Aの進捗が50%となり、見積時間(重み)により成果物の進捗であるエンジニアリングアカウントは15%となる。
プロジェクトの各エンジニアリングアカウントを集約するとプロジェクトの設計進捗が計算される。
この仕組みをシステム構築し自動化することにより、企業としてプロジェクトの設計進捗を即時に捉えることが可能になる。

では、システムイメージを含めた具体的な例をあげていこう。
今回はARES PRISMの設計管理システムと、コレポン管理Aconexを使った例をあげたいと思う。

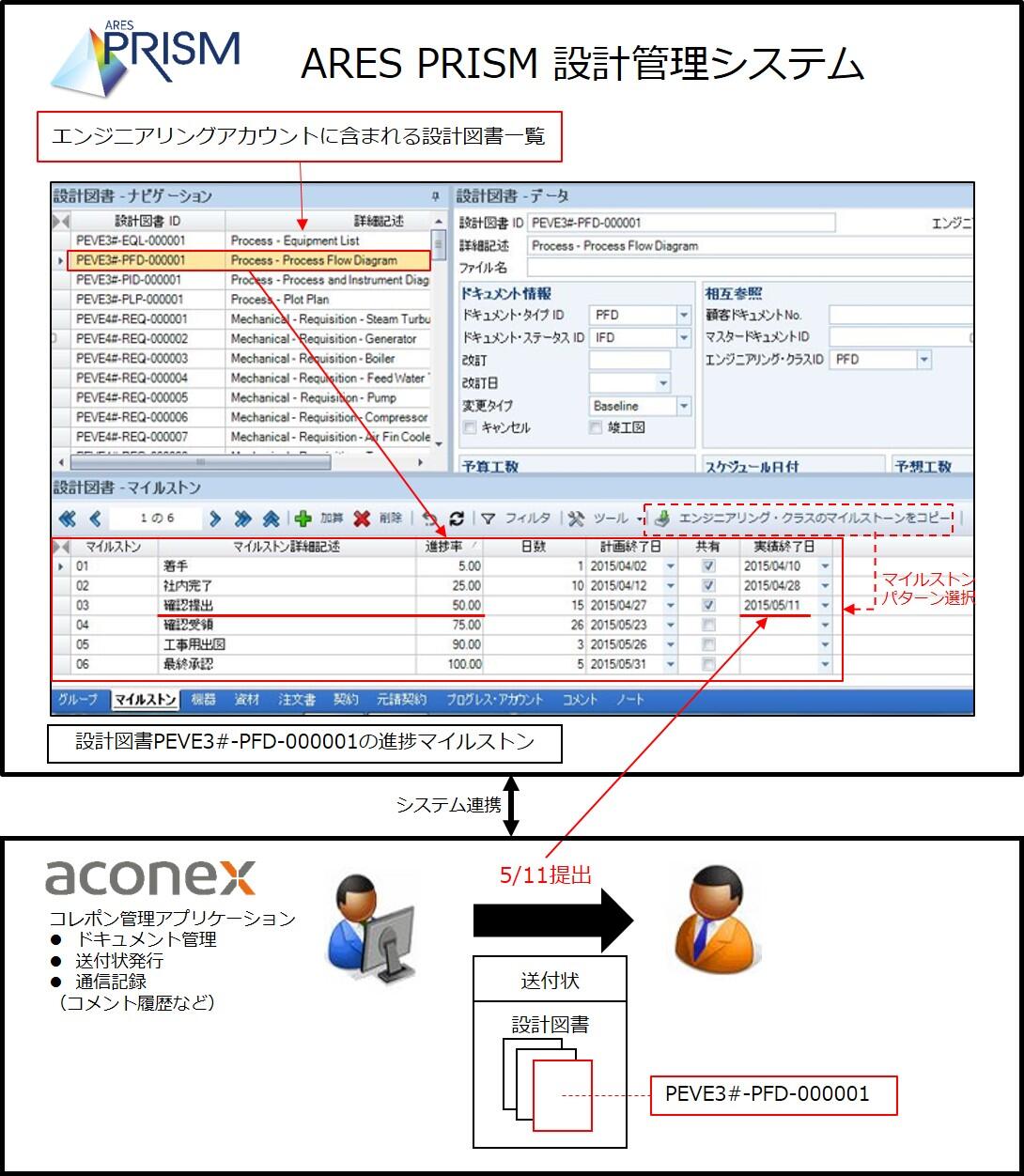

下図はAconexで [PEVE3#-PFD-000001] を含む設計図書を送付状を付けて送付し、提出日を設計図書の進捗マイルストンに反映させた例である。

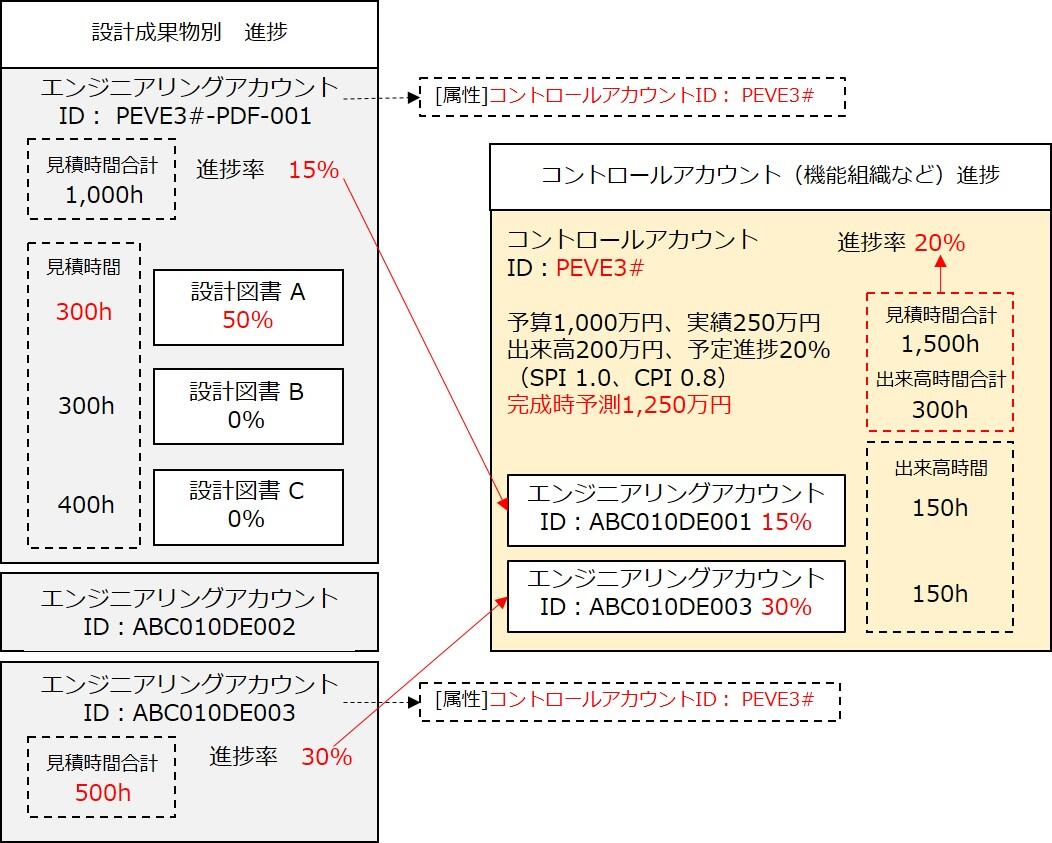

これにより [PEVE3#-PFD-000001] の進捗率が50%となる。同じエンジニアリングアカウントに属する設計図書の進捗率もあわせエンジニアリングアカウントの進捗率が算出される。

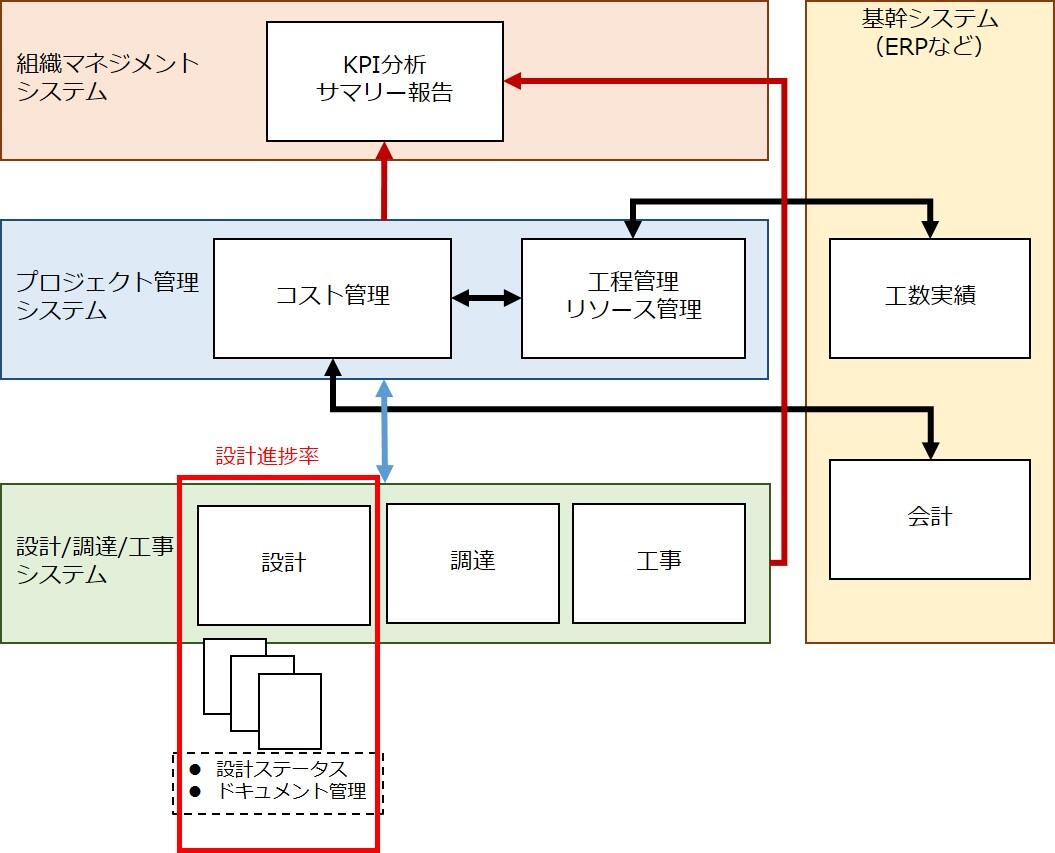

それぞれのエンジニアリングアカウントで進捗率が算出されたら、関係するコントロールアカウントに反映されコントロールアカウントごとの進捗率が算出される。
つまり、それぞれの設計業務の進捗が、プロジェクト業務の進捗に反映されるのである。

そして、下図のようにコントロールアカウントの進捗率が見えると、「どこまでの進捗で、コストがいくらかかっているか」が分かるようになる。また、進捗率を踏まえた完成時予測も算出されるため、コントロールアカウントの進捗率、予算、実績、完成時予測がすべて自動で見えるようになる。
この仕組みをシステム構築し自動化することにより、企業としてプロジェクトの設計進捗をベースとしたコスト予測を即時に捉えることが可能になるのである。

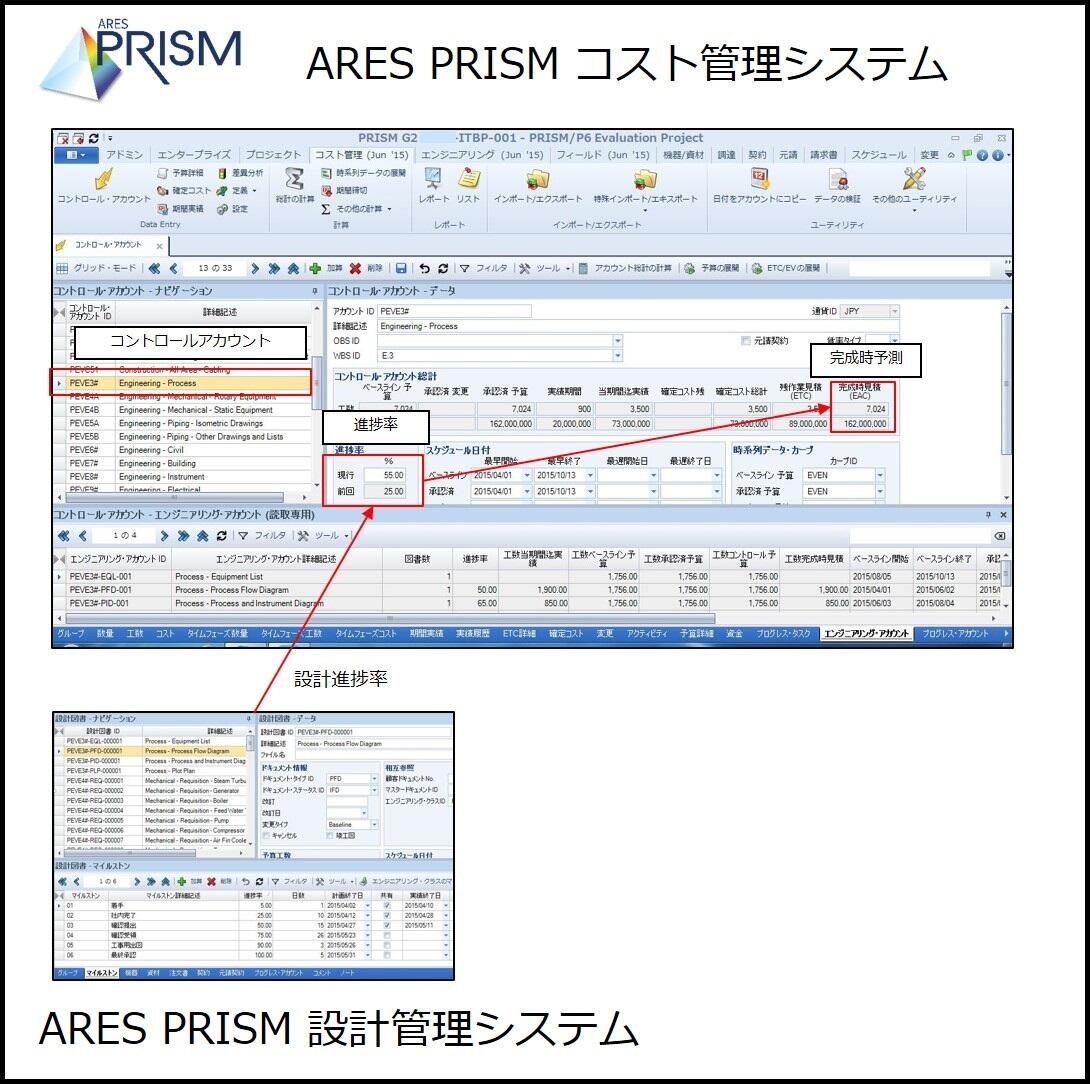

もう一つ具体的な例として、前回のプロジェクト管理会計編でも登場したARES PRISMのコスト管理システムを使った例をあげたいと思う。 さきほどARES PRISM設計管理システムで算出した進捗率は、コスト管理システムに画面を切り替えると、コントロールアカウントの進捗率へ反映され表示されている状態になる。また、コントロールアカウントの進捗率をもとに完成予測が計算される。
(計算方法については、CPIを反映/SPIとCPIを反映など選択可、またこれらを参考値として直接入力する方法もある)

これらにより、統一した基準で設計進捗は管理されるようになり、どこまで進んでいくらかかっている(また、いくらかかりそう)が分かるようになる。
さらに、システムのレポート出力により、進捗率カーブやコストカーブも確認できるようになるのである。

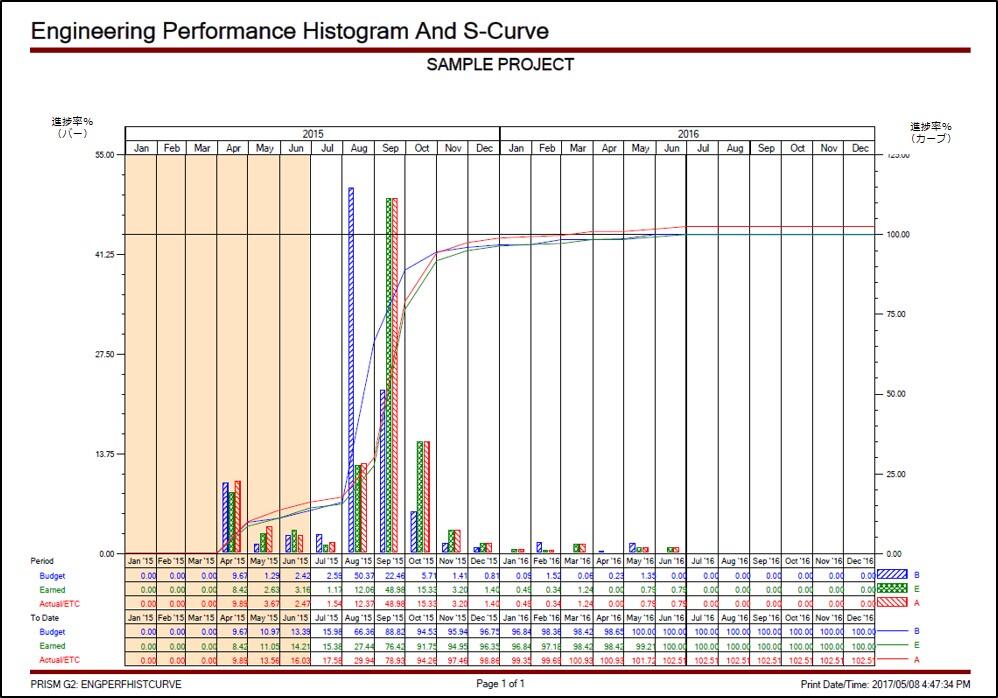

エンジニアリング・進捗レポート例

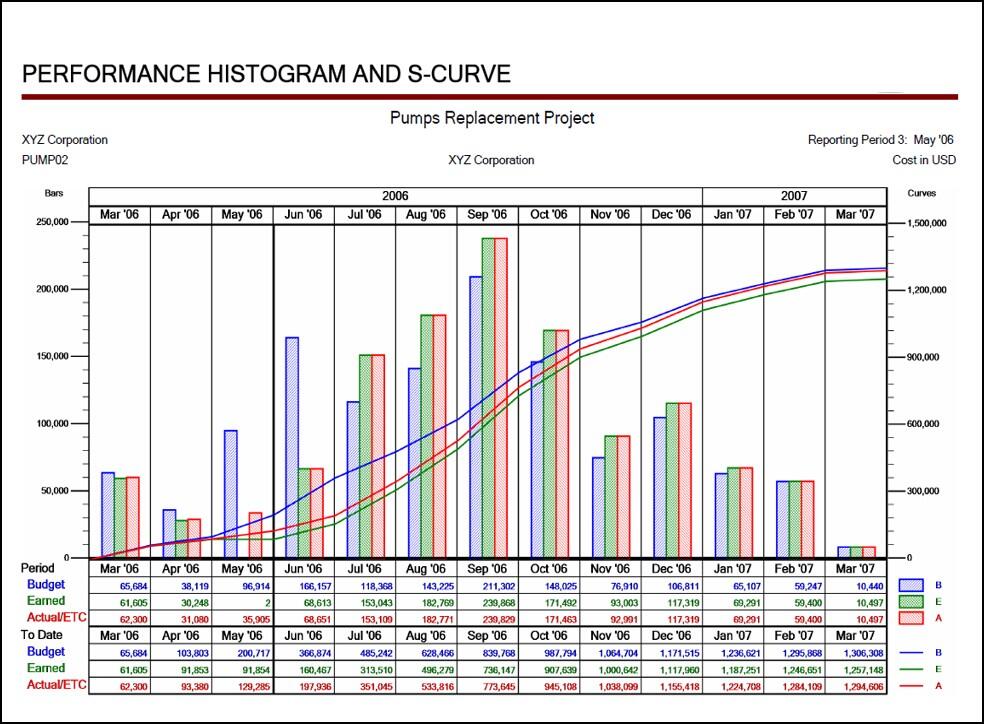

エンジニアリング・コストレポート例

以上、本コラムでは設計進捗管理の仕組み作りについて述べてきた。

このように企業として進捗基準を統一し、設計進捗をプロジェクト管理システムに取り込むシステム作りをすることにより、企業としての設計進捗だけでなく、進捗を考慮したプロジェクト管理会計の仕組みができあがる。
これによりプロジェクトマネージャ、プロジェクト関係者、組織長などのマネジメントは いつでも統一した基準で設計進捗を確認でき、プロジェクトの進み具合とコストを分析し、常に必要な対策をとれるようになるのである。

通信のめざましい発達により、いつどこでも必要な情報が取得できる現在、情報がいかに正しく伝わっているかが ポイントとなっている。
プロジェクトにおける設計進捗を基準なく管理してしまうと、同じような設計図書で同じ進み具合であっても人によっては、90%であったり、30%であったりする。そうならないためにも、企業で進捗基準を作りシステム化する必要があるだろう。

90%から何週間も進まないような、属人的な報告はなくしたいものである。

この記事へのお問い合わせ 

関連リンク

Contruent Enterprise

Contruent Enterpriseは、建設や工事など個々のプロジェクトごとに、管理会計ベースでのコスト管理を可能とするソリューション製品です。ERPなどの社内システムから集約したデータを集計し、将来発生が見込まれるコストを反映した、高精度な損益予測を実現。プロジェクトコストの見える化で、不採算案件の早期発見・対策にも貢献します。
「Contruent Enterprise」詳細はこちら

Aconex

Oracle Aconexは、建設などプロジェクトのステークホルダー間で日々やり取りされる、膨大な「文書・図面ファイル」および「指示・コメント」を漏れなく記録するソリューションです。誰が・いつ・どのような意思決定をしたかが一元管理でき、コミュニケーションの円滑化に貢献。正確な情報の共有により、作業の手戻りの少ない、快適なコラボレーションが実現します。
「Aconex」詳細はこちら

PROJECT CLOUD™

PROJECT CLOUD™はプロジェクト管理業務を支援する『グローバル・パッケージシステム』をクラウド化し、「環境構築」「教育」「ユーザーサポート」「システム運用保守」をワンストップで提供するサービスです。
「PROJECT CLOUD™」詳細はこちら

カテゴリ:プロジェクトマネジメント
